El trámite de interconexión es donde se gana o se pierde la confianza del cliente. Un sistema bien instalado que tarda cuatro meses en interconectarse —o que rebota por un diagrama unifilar mal armado— se convierte en llamadas incómodas y pagos retenidos. Esta guía desglosa, paso a paso, cómo funciona la interconexión de un sistema fotovoltaico con CFE en México: qué cambió con el nuevo límite de 0.7 MW, qué esquema de compensación le conviene a tu cliente, qué documentos necesitas y cuánto tarda realmente. Está escrita para quien hace el trámite a diario: instaladores y gestores.
Al cierre de 2025, México acumulaba más de 630,000 contratos de generación distribuida y 5,437 MW de capacidad instalada —un sector que creció alrededor de 22% en el año. La interconexión dejó de ser un trámite excepcional para volverse parte de la operación semanal de cualquier integrador.
¿Qué es la interconexión con CFE y por qué importa?
La interconexión es el contrato y el proceso técnico que permite conectar un sistema de generación —en este caso, paneles solares— a la Red General de Distribución (RGD) de CFE. Sin ese contrato, el sistema no puede inyectar excedentes a la red legalmente, el cliente no recibe compensación por su generación y la instalación queda en una zona gris regulatoria.
Para el instalador, el contrato de interconexión es el entregable que cierra el proyecto: es la diferencia entre "ya quedaron los paneles" y "tu sistema ya está produciendo, medido y reconocido por CFE".
Generación distribuida: el nuevo límite de 0.7 MW
Aquí está el cambio más importante de 2025. Históricamente, los sistemas de generación distribuida (GD) —los que se interconectan sin requerir un permiso de generación— tenían un tope de 0.5 MW (500 kW). Con las reformas publicadas en el Diario Oficial de la Federación en marzo de 2025 (las Disposiciones Administrativas de la CRE del 7 de marzo y la nueva Ley del Sector Eléctrico del 18 de marzo), ese umbral subió a 0.7 MW (700 kW) —un aumento de 40% en la capacidad que se puede instalar bajo el régimen simplificado.
En la práctica esto significa:
- Sistemas menores a 0.7 MW → se consideran Generadoras Exentas. No requieren permiso de generación, solo el trámite de interconexión (siempre sujeto a los estudios de conexión que realice CFE).
- Sistemas mayores a 0.7 MW → entran en esquemas de autoconsumo que sí requieren permiso; si son interconectados y menores a 20 MW, el trámite es simplificado pero más complejo que el de GD.
Nota para el instalador: El tope de 0.7 MW siempre opera sujeto a los estudios de conexión de CFE para la zona. La capacidad disponible en el circuito de tu cliente puede limitar el proyecto aunque el sistema esté por debajo del umbral.
Los tres esquemas de compensación (y cuál le conviene a tu cliente)
CFE ofrece tres modalidades de contraprestación. Elegir bien es parte de tu asesoría —y un argumento de venta:
- Medición Neta (Net Metering). La energía que el cliente genera se resta directamente de la que consume, dentro del mismo contrato. El excedente se acumula como crédito de energía. Es el esquema más común en residencial y comercial pequeño.
- Facturación Neta (Net Billing). El consumo y la generación se contabilizan por separado. El cliente vende sus excedentes a CFE y recibe un crédito monetario —no de energía— que se descuenta de su factura.
- Venta Total de Energía. El cliente vende a CFE toda la energía generada, sin autoconsumo. Aplica a proyectos diseñados como generación pura.
El contexto que debes explicar: las reglas de compensación están en evolución. El esquema histórico de medición neta 1:1 con roll-over generoso tiende a volverse menos favorable, y cada vez conviene más autoconsumir en el momento en lugar de inyectar excedentes. Diseña el sistema para maximizar el consumo simultáneo y confirma siempre el esquema vigente con CFE antes de prometerle números al cliente.
Requisitos para la interconexión
Antes de iniciar el trámite, confirma que el proyecto cumpla con:
- Instalador certificado ante la autoridad correspondiente (la carta responsiva la firma quien tiene la certificación).
- Capacidad dentro del límite de generación distribuida (≤ 0.7 MW) para el régimen simplificado.
- Cumplimiento normativo: instalación conforme a la NOM-001-SEDE (instalaciones eléctricas) y a la especificación CFE G0100-04.
- Domicilio sin adeudos ni irregularidades con CFE (un adeudo o un medidor con anomalía detiene el trámite).
- Acceso a la red de distribución en el punto de conexión.
Documentos que necesitas reunir
Esta es la lista que conviene tener completa antes de iniciar, porque un documento faltante reinicia los tiempos:
- Identificación oficial vigente del titular del servicio
- Comprobante de domicilio actualizado
- Constancia de Situación Fiscal
- Croquis de ubicación geográfica del domicilio
- Diagrama unifilar del sistema fotovoltaico
- Ficha técnica de los equipos (paneles e inversores)
- Carta responsiva del instalador certificado
Es exactamente en este punto —reunir, validar y consolidar documentos por tipo de persona (física o moral) y tarifa— donde más tiempo se va. Un checklist dinámico por tipo de trámite evita los rebotes más comunes.
El trámite paso a paso
- Reúne y valida la documentación según el tipo de titular (persona física o moral) y la tarifa contratada.
- Genera el diagrama unifilar y la ficha técnica del sistema, conforme a la normativa.
- Ingresa la solicitud de interconexión ante CFE para el punto de conexión.
- Espera el estudio técnico / de conexión de CFE, que evalúa la capacidad disponible en el circuito.
- Atiende observaciones o correcciones si CFE las emite (aquí es donde un sistema de seguimiento evita que una corrección se te pase).
- Firma el contrato de interconexión una vez aprobado.
- Instalación del medidor bidireccional por parte de CFE.
- Puesta en marcha y validación de la medición conforme al esquema contratado.
¿Cuánto tarda la interconexión con CFE?
Realistamente, entre 2 y 4 meses. Dependiendo de la región y la carga operativa de la zona de distribución, los plazos pueden extenderse hasta alrededor de 90 días hábiles. Las dos causas más comunes de demora no son de CFE, sino del expediente: documentación incompleta y correcciones técnicas no atendidas a tiempo.
Por eso el trabajo del instalador no termina al subir la solicitud: el seguimiento de observaciones, fechas límite y reenvíos es lo que mantiene el trámite en movimiento.
Errores comunes que retrasan el trámite (y cómo evitarlos)
- Diagrama unifilar inconsistente con la ficha técnica del equipo → revísalos juntos antes de ingresar.
- Adeudos o anomalías en el medidor del cliente → verifícalo antes de prometer fechas.
- Documentos vencidos (comprobante de domicilio, identificación) → valida vigencias el mismo día del ingreso.
- Correcciones de CFE sin seguimiento → asigna un responsable y una fecha límite a cada observación.
- Esquema de compensación mal explicado al cliente → alinea expectativas de ahorro desde la cotización.
Conclusión
La interconexión CFE es el último metro del proyecto solar, y el que más impacta la experiencia del cliente. En 2025 el panorama mejoró para los integradores —el límite de generación distribuida subió a 0.7 MW— pero las reglas de compensación se volvieron más exigentes y el expediente sigue siendo el cuello de botella. El instalador que estandariza documentos, controla tiempos y da seguimiento a cada corrección entrega más rápido, retiene menos pagos y gana más referidos.

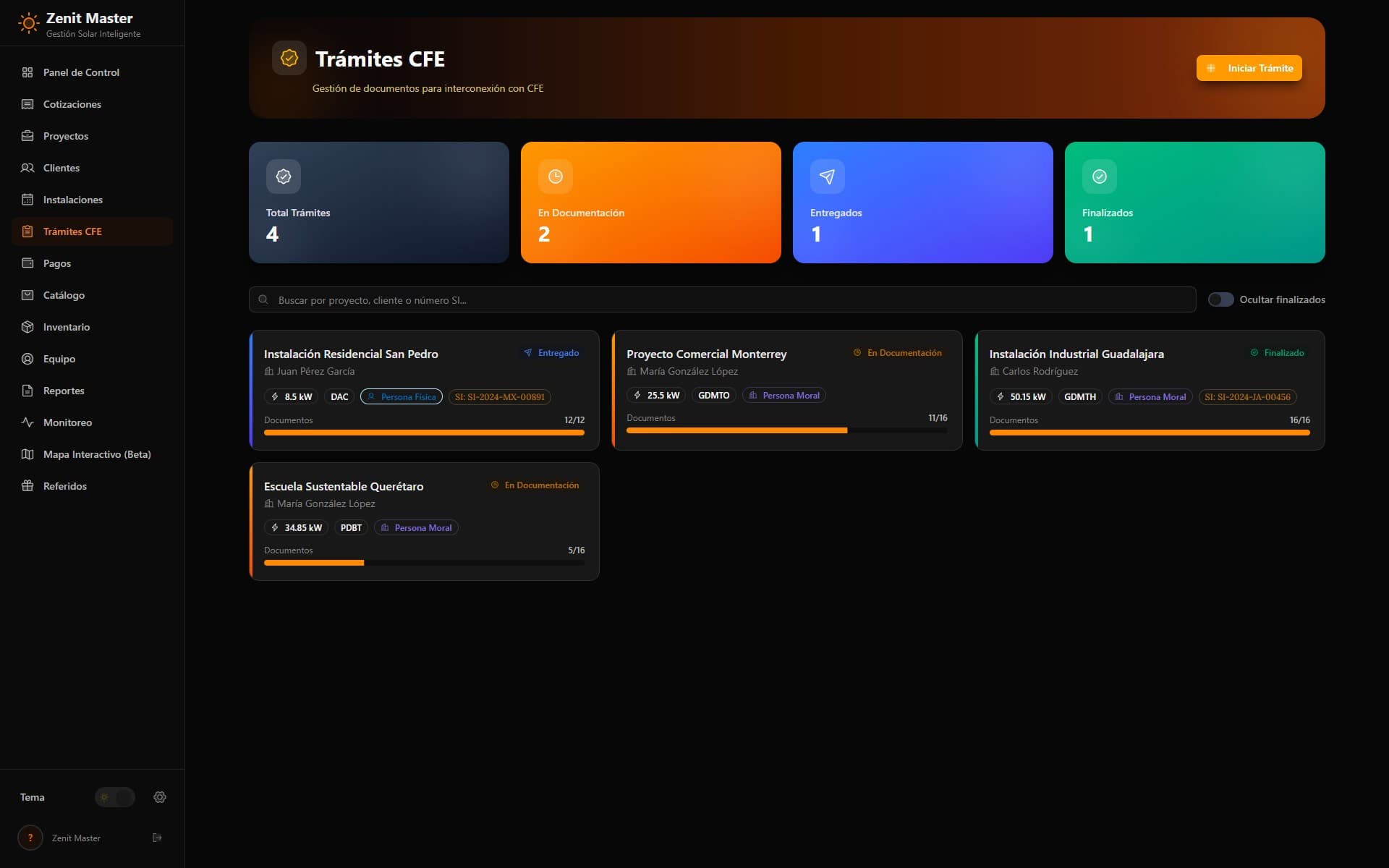

Zenit organiza los trámites CFE por tipo de persona y tarifa, con checklists dinámicos de documentos, seguimiento de correcciones y PDF consolidado listo para entrega —para instaladores y para gestores. Prueba Zenit 14 días gratis y deja de perseguir documentos.
Preguntas frecuentes
¿Qué capacidad máxima puedo interconectar como generación distribuida?
Desde las reformas de marzo de 2025, el límite subió de 0.5 MW a 0.7 MW (700 kW). Los sistemas por debajo de ese umbral no requieren permiso de generación, solo el trámite de interconexión, sujeto a los estudios de conexión de CFE.
¿Cuánto tarda el trámite de interconexión con CFE?
Generalmente entre 2 y 4 meses, y puede llegar a unos 90 días hábiles según la región. La documentación incompleta y las correcciones no atendidas son las causas principales de demora.
¿Cuál es la diferencia entre Medición Neta y Facturación Neta?
En Medición Neta (Net Metering) la energía generada se resta de la consumida y el excedente se acumula como crédito de energía. En Facturación Neta (Net Billing) consumo y generación se contabilizan por separado, y el excedente se paga como crédito monetario.
¿Qué documentos necesito para interconectar un sistema solar?
Identificación oficial, comprobante de domicilio, Constancia de Situación Fiscal, croquis de ubicación, diagrama unifilar, ficha técnica de los equipos y carta responsiva del instalador certificado.
¿Necesito un permiso de generación para instalar paneles solares?
No, si el sistema es menor a 0.7 MW (generación distribuida). Por encima de ese límite entra en esquemas de autoconsumo que sí requieren permiso, con trámite simplificado si es interconectado y menor a 20 MW.
